Préparation rigoureuse du chantier
Premièrement, pour le grutage, un ingénieur civil a validé les contraintes de charge admissible sur la dalle. Cette étape critique a permis de sélectionner précisément le type de camion grue adapté et d'organiser efficacement le levage sans risque structurel.

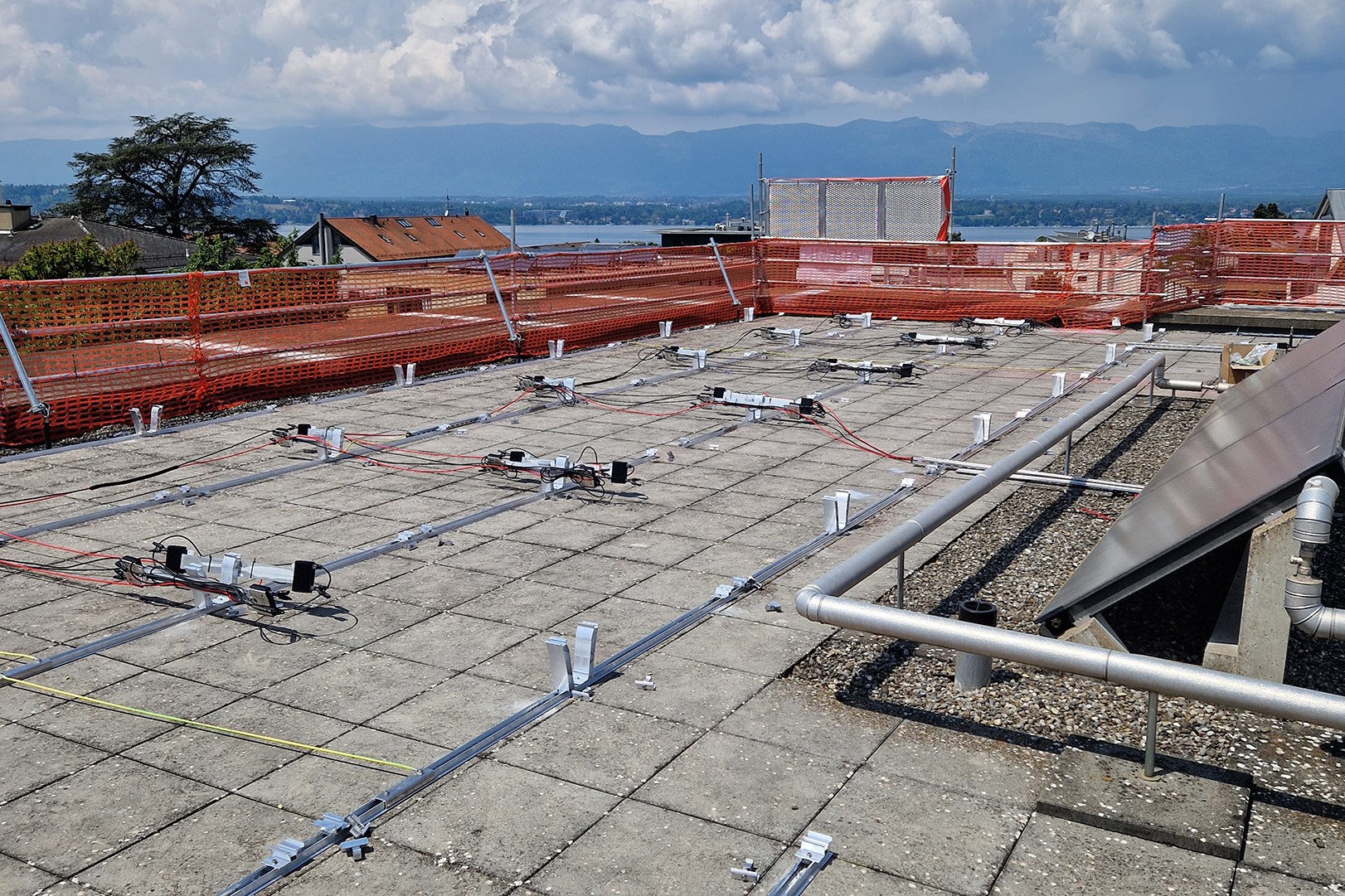

Ensuite, un échafaudage conforme aux normes de sécurité a été installé pour garantir la sécurité du personnel et la bonne réalisation du chantier.
Pour protéger l'onduleur installé en toiture, un abri spécifique doté d'un châssis avec casquette de protection a été conçu et installé, assurant une protection durable contre les intempéries.

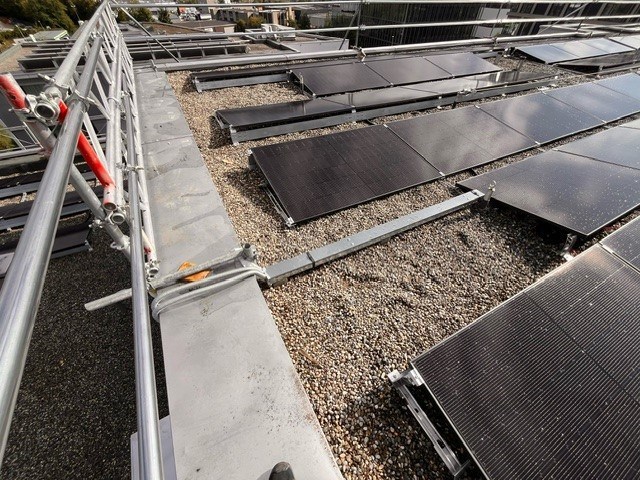

Enfin, un système de montage dédié aux toitures plates a été sélectionné. Le système K2 Dome 6.10 Classic a été sélectionné pour sa robustesse et sa facilité d'installation, assurant une intégration visuelle harmonieuse et optimisée.

Installation des modules photovoltaïques

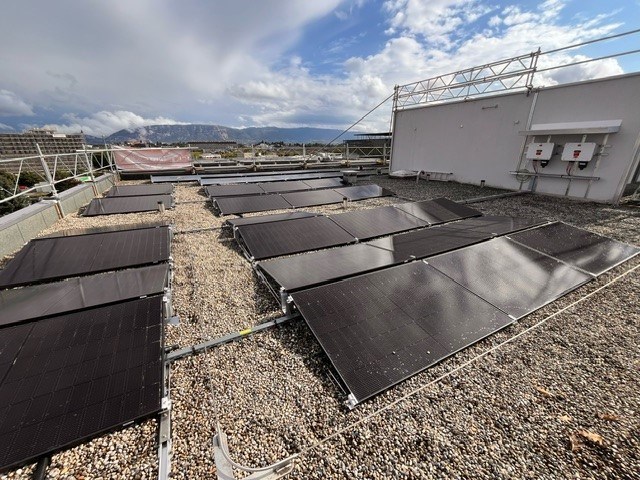

Les 46 panneaux solaires Trina Solar Vertex S de 425 Wc chacun, équipés individuellement d'optimiseurs SolarEdge S440, ont été positionnés pour maximiser la production annuelle estimée à 20,86 MWh.
Le système comprend :
- 46 optimiseurs SolarEdge assurant une production maximale malgré les potentielles variations d’ensoleillement.
- Un onduleur SolarEdge SE16K pour une performance optimale du système.
- Un monitoring complet, permettant un suivi en temps réel des performances.
- Minimisation des nuisances
Un soin particulier a été porté à la réduction des nuisances sonores durant les travaux, respectant ainsi le confort quotidien des locataires.
La configuration finale et le raccordement aux communs de l'immeuble (éclairage, ascenseur) ont fait l’objet de tests approfondis assurant une parfaite fiabilité dès la mise en service.
